Все работы проведены в строгом соответствии с проектной документацией, нормами безопасности и графиком — за 3 рабочих дня без простоев заказчика. Особое внимание уделено герметизации соединений, правильному натяжению провода и проверке изоляции перед вводом в эксплуатацию. Итоговый результат — стабильное, безопасное и сертифицированное электроснабжение мощностью 160 кВт с гарантией 3 года.
Выполненные работы
- Проектирование и согласование ВЛИ 0,4 кВ
- Демонтаж старого СИП-кабеля (150 м)

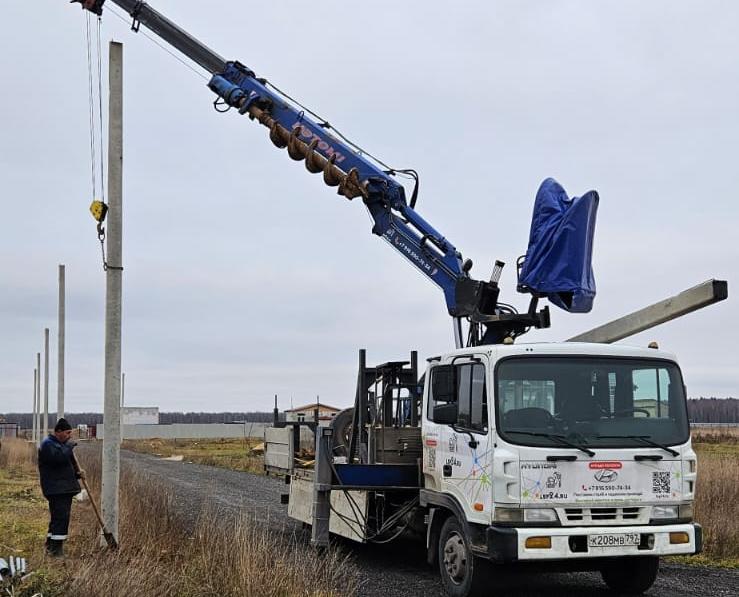

- Установка 13 железобетонных опор СВ-95.3

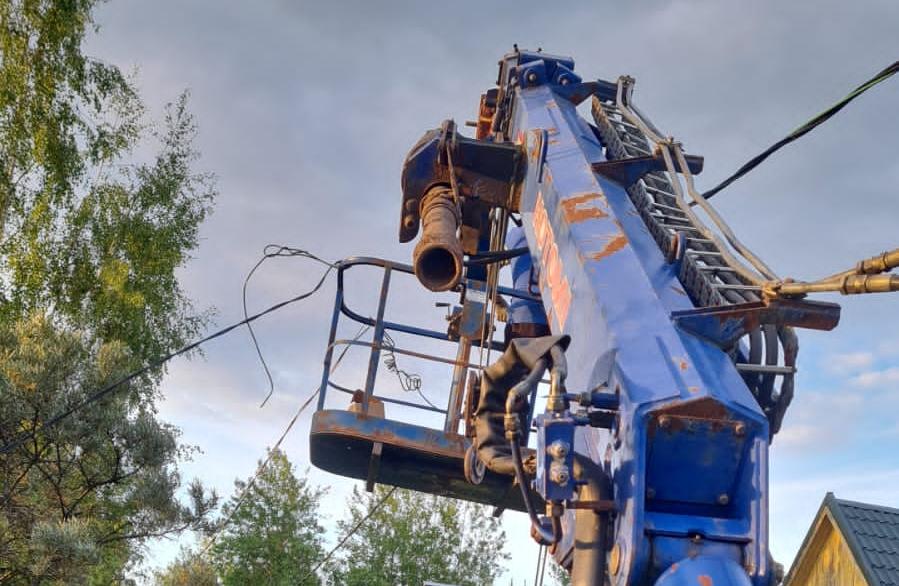

- Монтаж СИП-2 95–120 мм² на протяжённости 250 м
- Монтаж 7 узлов крепления опор
- Устройство 2 повторных контуров заземления
- Установка гильз и наконечников (4 шт.)
- Ввод линии в ВРУ абонента
