Все работы выполнены в строгом соответствии с утверждённой проектной документацией, согласованной с сетевой организацией и МРСК Центра. Каждый этап прошёл контроль качества: от геодезической разбивки и бурения скважин до испытания изоляции и пусконаладочных операций. Итоговый объект введён в эксплуатацию с актом приёмки и гарантией 36 месяцев.
Выполненные работы
- Полная реконструкция воздушной линии электропередачи 0,4 кВ
- Демонтаж 15 аварийных деревянных опор ЛЭП

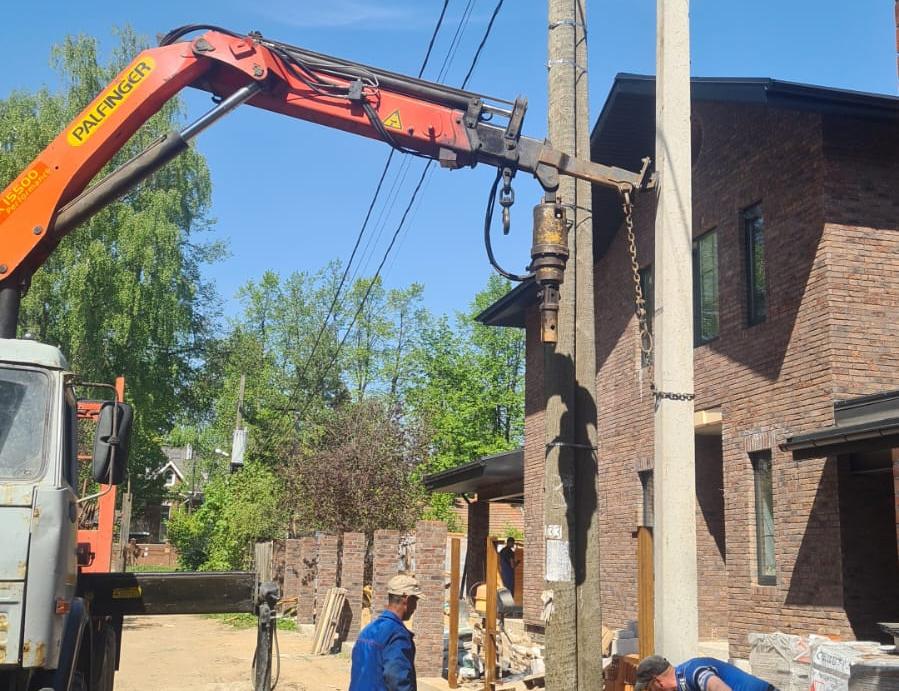

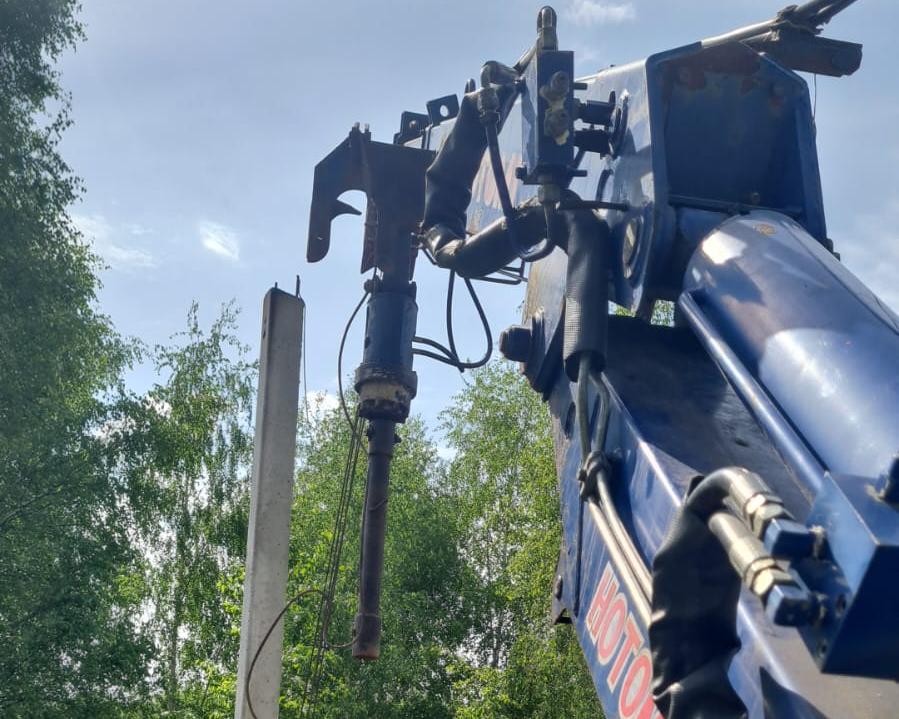

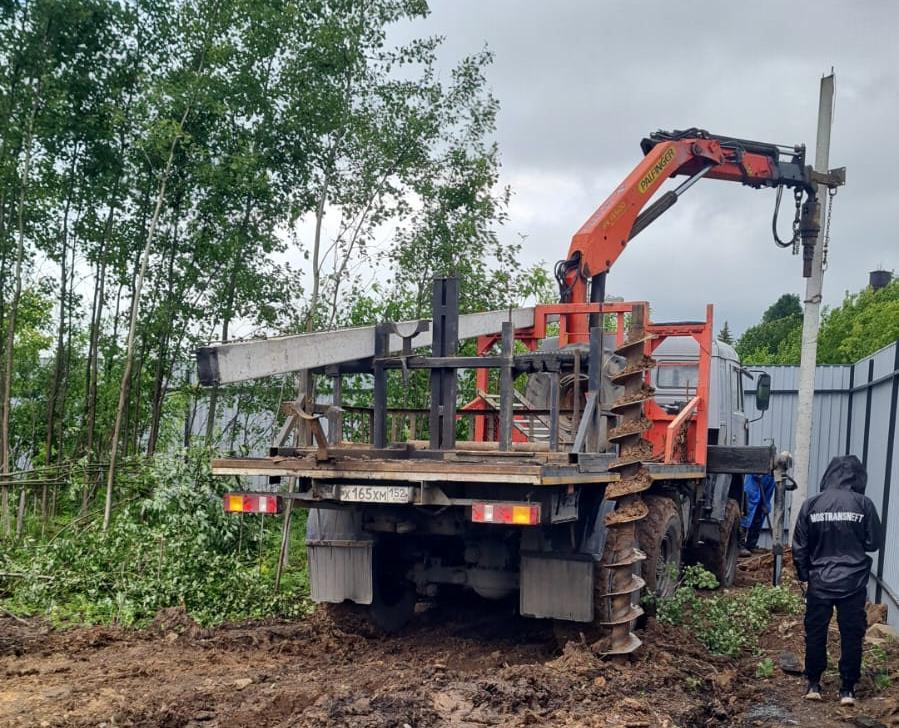

- Установка 12 стальных трубчатых опор ОТ(НП) 108/57 высотой 9–10 м с бетонированием фундаментов

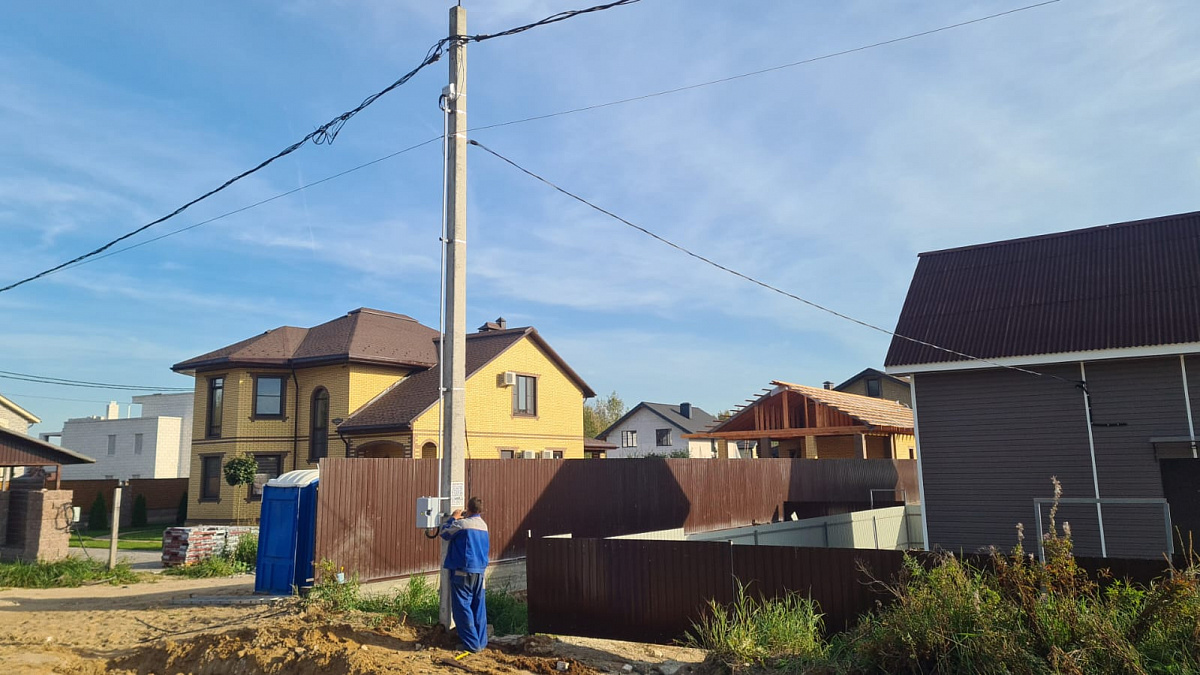

- Прокладка 1,2 км изолированного провода СИП-2 3×50+1×50 мм²
- Монтаж уличного освещения на входной зоне и центральной аллее (18 светодиодных светильников GALAD Урбан S LED-42)
- Согласование и сдача проектной документации в сетевую организацию
- Пусконаладочные работы и ввод в эксплуатацию
